2023/12/23
下水道管撤去作業
こんにちは。東京都足立区の株式会社Vertexです。本日は前回の配管作業を終えて、下水道管撤去路線のお話しです。
口径700㎜鉄筋コンクリート製の古い管
前回お話した塩化ビニール製の新しい下水道管を配管して排水の流れを変えた事により不要になった古い管の撤去作業に入りました。

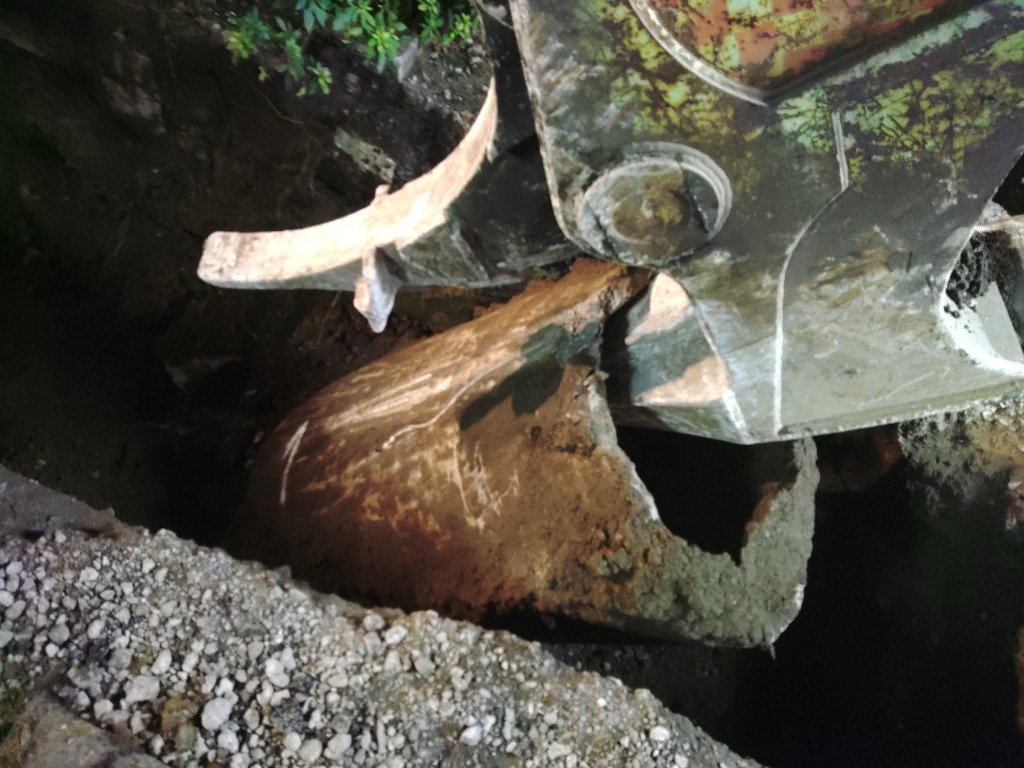

弊社の小型重機で掘削し、大型重機で撤去している状況の写真です。
撤去管が700㎜の鉄筋コンクリート製の為小型重機では撤去までできないので、大型重機の力で撤去しその後、粉砕して運搬します。
撤去路線が終わったら、今度はまた新設配管、新設人孔の設置に入ります。
次回のお話しは配管、人孔設置のお話しをしたいと思います。
2023/11/14
配管作業
こんにちは。東京都足立区の株式会社Vertexです。本日は前回の簡易覆工で、なんとか掘削した管路に下水道管を布設するお話しになります。
口径500㎜塩化ビニール管布設
前回お話ししたと思いますが、都市部の歩道は他企業管がびっしりで簡易覆工を用いてやっと掘れた穴に500㎜の塩化ビニール管を投入して接合していきます。
写真でも分かると思いますが、かなり狭いです。
このような感じで1路線やっとの思いで終わらせる事ができました。
この路線は新設のみでしたが、次回は撤去路線のお話しをしたいと思います。
2023/10/26
簡易覆工(OLY)
こんにちは。東京都足立区の株式会社Vertexです。本日は前回の続きで、簡易覆工のお話しを現場経験者、未経験者、一般の方にでも解りやすく説明していきます。
簡易覆工(OLY)
前回のお話しで施工量を増やせるや、蓋を開ければ~などの事でしたが具体的に写真などで説明していきます。

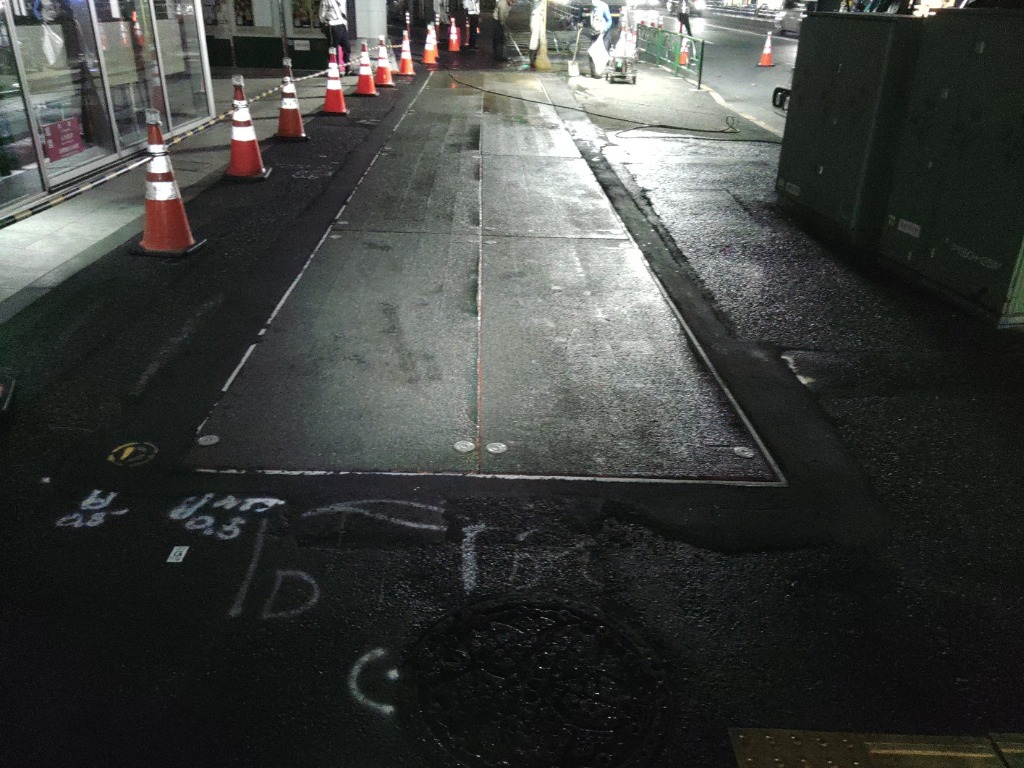

写真1は設置の様子で、覆工板のサイズに合わせて設置場所の地盤を全体的に下げて転圧機などで締固めてから設置します。今回は縦敷き2枚覆工5スパンですが横敷きや、様々な型があります。
1日かけて設置する理由
東京都市部の道路工事は電柱撤去が進んでおり、様々な企業の配管が地中埋設されていて複雑に交差している場所が多いです。そのため即日復旧では管を設置する前に時間がきて無駄掘りになる可能性がありますが、簡易覆工で施工すると適切な処置を取り、蓋を閉めれば作業終了することができますので工程管理がしやすい施工方法です。
複雑に交差する他企業管

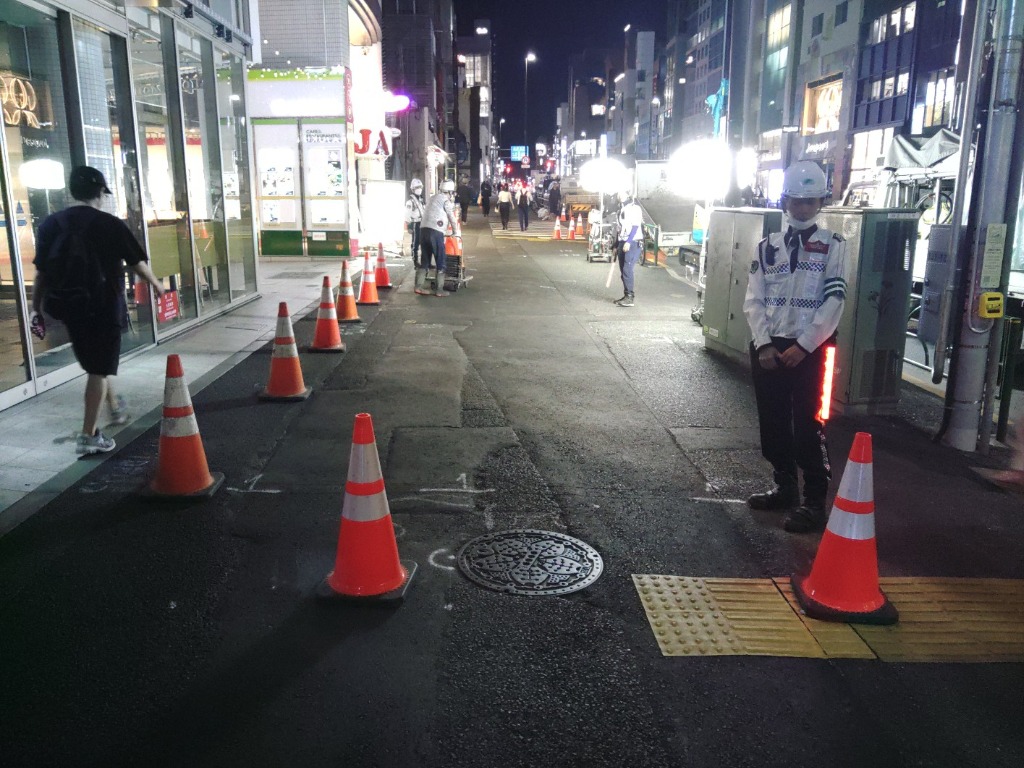

写真2の様に色々な配管か埋設されていて掘削できる場所が限られますので、とてもじゃないけど即日復旧では施工出来ませんが、数日かけて掘削して配管出来るようにしていきます。
この先の説明は別の写真を見ながらお話ししますので、本日はこの辺で失礼致します。次回は配管の様子を説明できればと思います。
2023/10/16
工事現場の変化
こんにちは。東京都足立区の株式会社Vertexです。本日は工事現場の1日の変化について現場経験者、未経験者、一般の方にでも解りやすくお話し致します。
簡易覆工
道路工事などをすると何かしら痕跡が残ることがあります。一般的にはアスファルトで、日々仮の復旧しますが今回は簡易覆工で施工します。水道工事ではあまり使用しませんが、下水道工事では頻繁に使用します。写真の様に1日で変化します。
簡易覆工の目的は?
簡易覆工の目的は現場によって様々ですが、簡単に説明すると1日の施工量を増やせると言うことです。時間や日数のかかる作業を適切な処置を取り、蓋を閉めれば作業終了、開ければ作業開始などと容易にできるので日々の復旧時間を無くして、別の作業時間を増やすことができますので簡易覆工で施工する場面があります。
この先の説明は別の写真が無いと話が長くなりそうなので本日はこの辺で。この続きは次回また説明しますので失礼致します。
2023/09/26
仕上げ工
こんにちは。東京都足立区の株式会社Vertexです。本日は現場最終日になり、仕上げ工となります。
マンホールの中はどうなっている?
皆さん、マンホールの中はどうなっているか知っていますか?
一般の人や未経験の人はご当地マンホールなどがあるので蓋の方に興味がある人もいますが、あまり中のことを知っている人は少ないと思いますので今回は写真などで説明していきます。

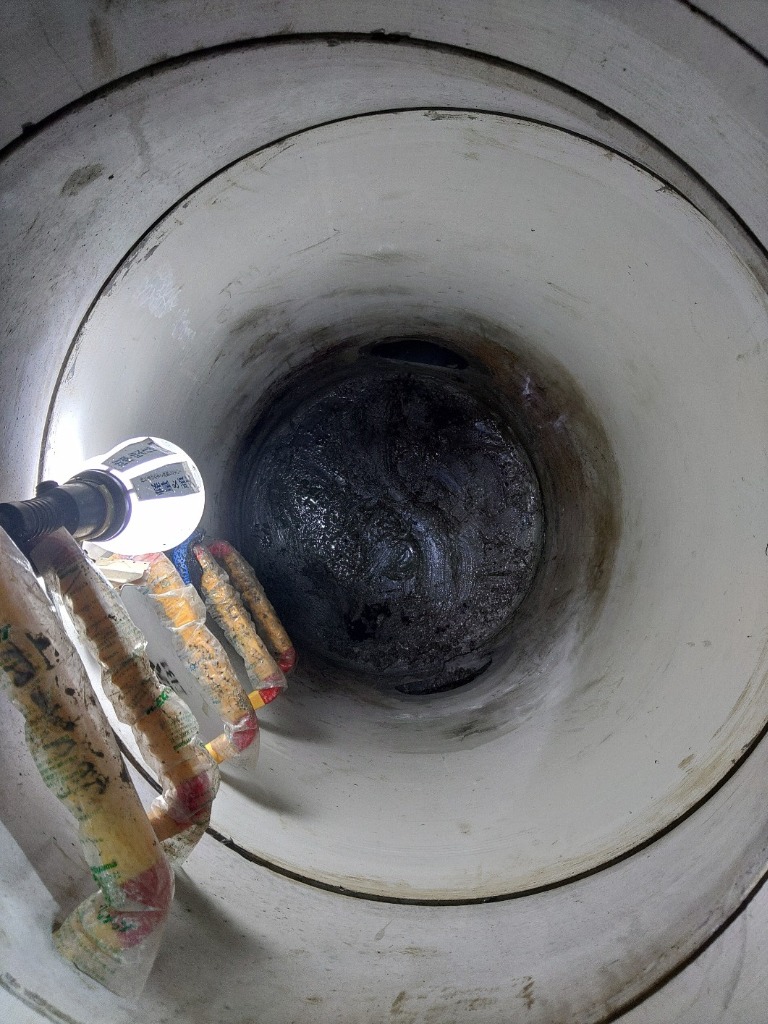

今回の現場は新規にマンホールを設置したので下の写真の様に平らになっていますが、インバートを整形すると次の写真の様になります。

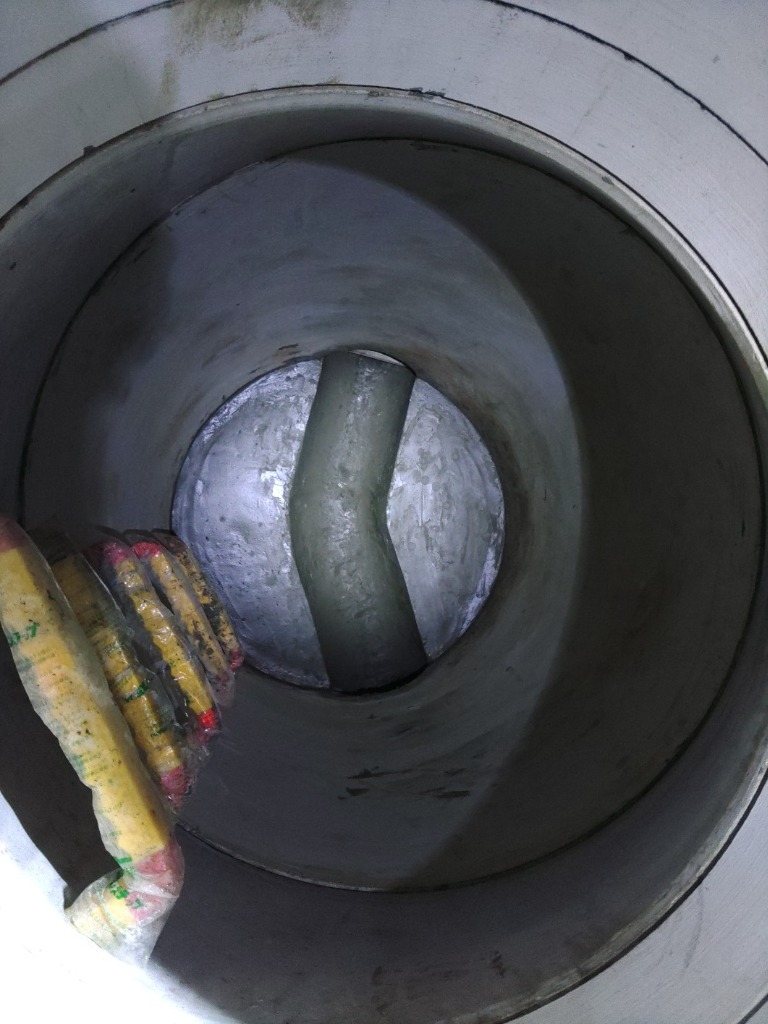

水が自然に流れる様に勾配、型に注意しながら整形します。この現場は曲線でしたが、場所によっては様々な型がありストレート、Y字合流、3方合流などがあります。
狭いマンホール中での整形作業でしたがなんとか仕上がり、この現場の作業は終了です。
別現場のお話しも沢山ありますので、次回もお付き合いお願いします。
